Jakarta, Petrominer – PT PLN (Persero) menyampaikan permohonan maaf karena pasokan listrik di Aceh pascabencana banjir dan longsor hingga kini masih belum sepenuhnya pulih. Pemerintah pun mendesak PLN untuk segera menuntaskan segala hambatan dalam program pemulihan tersebut.
Menteri Energi dan Sumber Daya Mineral (ESDM), Bahlil Lahadalia, menegaskan pemerintah akan mengerahkan seluruh sumber daya untuk mempercepat pemulihan listrik di provinsi tersebut. Ini sebagai bagian dari komitmen percepatan pemulihan di Aceh pascabencana hidrometeorologi dan gerakan tanah.
“Kalau ada yang memang belum maksimal kami memberikan pelayanan, kami memohon maaf. Kami akan terus fokus, terus berupaya, agar secara totalitas mempergunakan semua sumber-sumber kekuatan negara dalam rangka percepatan pemulihan di sektor energi yang ada, khususnya di Provinsi Aceh,” kata Bahlil, Rabu (9/12).

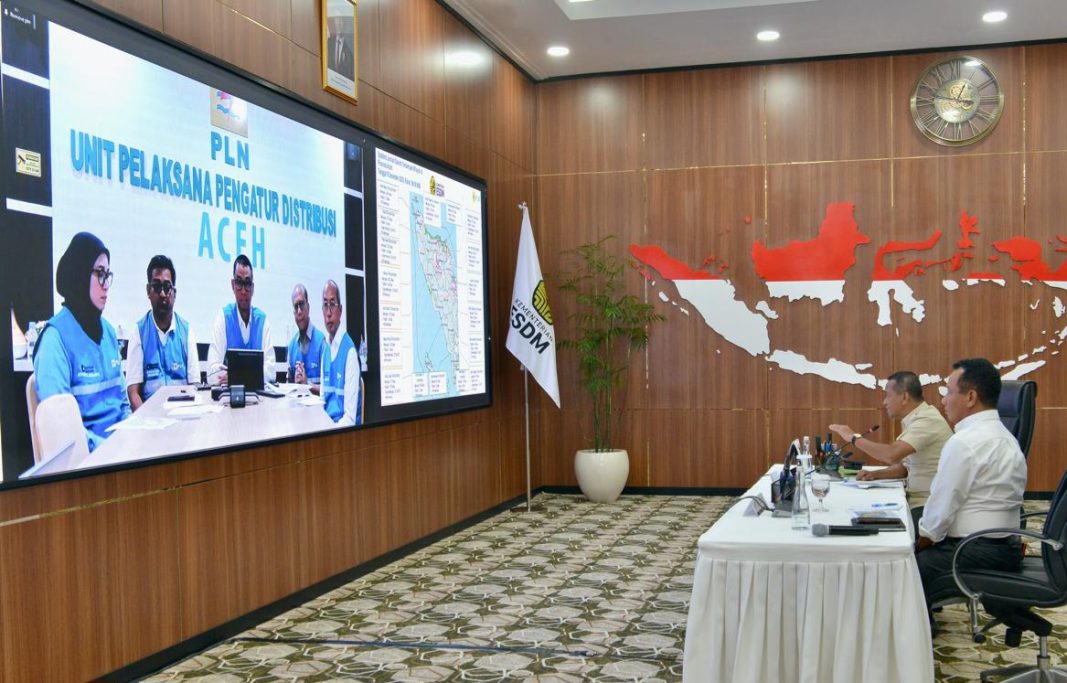

Sebelumnya, Bahlil menerima laporan dan melakukan Rapat Koordinasi bersama Direktur Utama PLN, Darmawan Prasojo beserta jajarannya secara daring dari Banda Aceh. Dalam kesempatan itu, Darmawan menyampaikan bahwa PLN menemui kesulitas di lapangan, karena putusnya akses dan masifnya kerusakan, membuat proses pemulihan listrik terhambat.
Dalam laporannya, Darmawan menjelaskan bahwa bencana telah menyebabkan kerusakan besar pada sistem kelistrikan Aceh, terutama pada jaringan transmisi. Kerusakan terparah terjadi pada jalur transmisi Bireuen–Arun dengan enam tower roboh akibat terjangan banjir bandang. Kondisi ini diperparah dengan meluasnya badan sungai hingga ratusan meter. Akibatnya, pembangkit di Arun tidak dapat mengaliri Banda Aceh secara optimal sehingga terjadi pemadaman bergilir.
PLN sempat melakukan proses sinkronisasi sistem dari pembangkit Arun menuju jaringan Aceh. Pada 8 Desember 2025, PLTMG Arun kembali menyuplai Gardu Induk hingga wilayah Bireuen, Takengon dan Samalanga. Namun, saat proses perluasan sinkronisasi menuju Sigli dan Banda Aceh terjadi hambatan teknis sehingga penyaluran listrik terpaksa dihentikan sementara.
Dalam proses pemulihan, PLN harus mengerahkan upaya luar biasa, termasuk mengangkut material berat melalui jalur udara karena akses darat terputus.
“Material untuk perbaikan tower seberat 35 ton terpaksa diangkut menggunakan heli, satu persatu, satu persatu,” tambahnya.
Namun demikian Darmawan menegaskan, pihaknya berkomitmen melakukan percepatan pemulihan di tengah tantangan berat di lapangan. PLN memastikan proses sinkronisasi terus diupayakan secara bertahap dengan pengamanan sistem yang lebih ketat agar tidak menimbulkan gangguan lanjutan.
PLN juga telah berhasil menyalakan kembali empat kabupaten yang sebelumnya sempat gelap total, yakni Aceh Tengah, Bener Meriah, Aceh Tamiang, dan Gayo Lues. Namun, masih terdapat desa-desa dan jaringan tegangan rendah yang membutuhkan waktu lanjutan untuk dipulihkan.
Selain itu, kendala juga terjadi pada jalur transmisi Langsa–Pangkalan Brandan, di mana lima tower mengalami roboh. Kondisi ini memutus sistem kelistrikan Aceh dengan Sistem Besar Sumatera dan meningkatkan risiko gangguan saat proses sinkronisasi.

Genset Darurat
Hasil asesmen teknis menunjukkan, perbaikan lima tower tersebut membutuhkan waktu maksimal sepuluh hari agar sinkronisasi sistem Aceh dengan jalur backbone Sumatera dapat berjalan aman dan tuntas. Hingga saat ini, Banda Aceh masih mengalami pemadaman bergilir akibat kekurangan pasokan sekitar 40 MW.
“Atas kondisi tersebut, kami menyampaikan permohonan maaf yang sedalam-dalamnya kepada seluruh masyarakat Aceh. Tidak ada alasan apapun yang bisa menghapus ketidaknyamanan ini,” ungkap Darmawan.
Untuk mengurangi dampak pemadaman selama masa pemulihan, PLN terus menambah pasokan genset untuk kebutuhan darurat di fasilitas-fasilitas layanan publik, seperti rumah sakit, pusat pemerintahan, posko posko pengungsian dan infrastruktur telekomunikasi.
Di sisi lain, PLN juga terus berkoordinasi dengan Kementerian ESDM, pemerintah daerah, TNI, Polri, BNPB, serta PUPR untuk membuka akses wilayah yang masih terisolasi, mempercepat perbaikan infrastruktur, serta mengantisipasi potensi longsor susulan melalui penyisiran menyeluruh di seluruh jalur terdampak.
